下一代 AI 数据中心供电系统

从电网到 GPU 的产业链完整拆解

分析日期: 2026-07-20 · 数据截止: 2026-07-10

第1章:执行摘要

供电系统正在同时经历“电网扩容”和“机架升压”,两条变化的时间表并不一致;而资本市场已经开始为其中的时间差定价。

AI 数据中心是一座以计算为产出的工业设施。除了 GPU,它还需要在目标地点获得持续、可扩展、可调度的电力。电气系统过去属于后台成本,如今已经影响项目能否按时开工、机架能否满载以及训练任务能否持续运行。

>5 年 / 2025 年投运项目从申请到商业运行的中位周期 / GPU 平台迭代约 18 个月,电力项目周期至少多约 3.5 年 176TWh
2023 年美国数据中心用电量
占全国用电 4.4%;2028 年情景 325–580TWh(6.7%–12.0%)
$333.44/MW·日 / PJM 2027/28 容量拍卖价格 / 增至 2024/25 年的约 11.5 倍,采购量仍低于可靠性目标
>2,060GW
截至 2025 年底美国活跃并网队列
队列规模不等于可投运供给(历史投运率约 13%)
800VDC
NVIDIA 下一代高密度机架路线
官方基线指向 2027 年 Kyber;1MW 电流从 18,519A 降至 1,250A
~30%
AI 工厂输入电力的转换、配电与冷却消耗
1GW 园区约 300MW;1% 损耗即 10MW

十个结论

  • 美国电力需求进入新的上行周期,但数据中心只是驱动之一。制造业回流、交通和建筑电气化、极端天气同样影响负荷。研究数据中心不能只看项目公告,还要看区域供电能力、输电约束和成本分摊。
  • 并网队列、燃机生产档期以及大型变压器的干燥和测试周期都无法用资本立即缩短。电力设备公司仍在出售稀缺的交付能力,客户愿意为更早拿到设备付费。过去一年,相关公司的股价并没有简单按照缺货程度排序;交付优势只有转成价格、预付款、收入和每股现金,才更容易得到市场持续认可。
  • 未来两年,订单可见度较高的环节包括变压器、中压开关、保护、预制电气模块、现场发电、储能和工程施工。交期、认证、安装能力和服务网络构成这些产品的现实优势。
  • 800V 首先解决大电流问题。1MW 在 54V 下需要约 18,519A,在 800V 下约 1,250A。升压能减少铜材、体积和导体损耗压力,同时提高触电、电弧、绝缘、直流保护和维护安全的要求。电动车产业已经形成高压器件供应链,降低了采用门槛;数据中心仍要在电流、绝缘保护、维护和系统成本之间取得平衡。
  • 新建高密度项目正在重新分配 UPS、直流母线、分布式备电和 BESS 的功能。机架内储能是近两代产品才出现的新部件,它通过削平瞬时峰值,提高既有接电容量和配电设备的利用率,并减少部分按瞬时峰值配置的冗余;它不能降低持续用电需求,也不能替代并网和变电站建设。
  • NVIDIA 已把 800VDC 写入下一代路线图,并组织了从芯片、组件到设施电力系统的多供应商生态。路线确定提高了产业可见度,也意味着多供和标准开放会压低单一器件的长期议价权。名单证明“进入生态”,不证明份额与毛利;同一份伙伴名单内,市销率可以相差一个数量级。
  • 能否安全运行多年、能否跨代守住设计席位,决定了系统和器件供应商能留下多少利润。保护选择性、接地、局部放电、控制稳定、液冷协同、测试认证和事故责任,比实验室峰值效率更能影响客户选型。材料工艺、设计席位与供应结构,则决定零部件用量增长能否转成利润。
  • 交期、认证和产能瓶颈可以提高订单可见度,却不能单独解释股价。对 32 家有效样本的比较显示,卡点深度与过去一年股价收益的排名相关系数约为 -0.33,三年期约为 +0.22。相关业务占公司多大、订单多久变成现金、起始估值有多高,都会改变股东最终拿到的回报。[14]
  • 横向比较时,较高 ROA 和较短 CCC 通常支撑较高估值;观察过去一年股价时,市场对经营效率改善的速度更敏感,而不是简单奖励起点水平。样本中,调整后 CCC 缩短与一年收益的排名相关系数约为 -0.51,经营资产回报率改善与收益约为 +0.40。订单转成收入和现金的速度在加快,盈利预测才更容易上调。[14]
  • 产业卡点只能说明需求和供给,不能单独解释股票回报。Vertiv、GE Vernova 和 Monolithic Power Systems 已经拿出收入、利润或现金证据,但估值也要求增长继续维持。Navitas 和 Bloom Energy 的市场预期明显走在现金兑现之前。Vistra 与 Constellation 的当期现金更容易核对,远期价值则取决于合同、电价和监管规则。

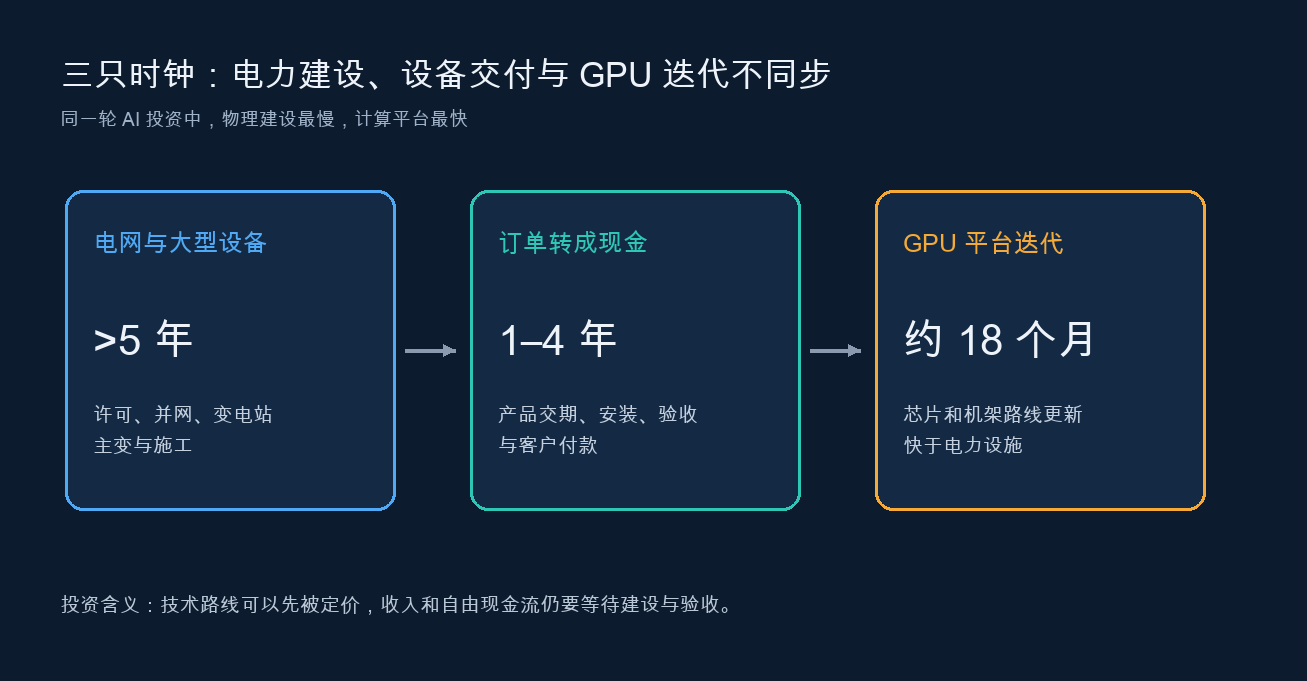

图 1  三只时钟:订单兑现与架构迁移并不同步
图 1 三只时钟:订单兑现与架构迁移并不同步

资料来源:根据前述资料整理。

建设顺序与投资含义:长期技术方向是提高电压、提前采用直流并加强保护。短期建设仍要先取得电力,再把电送进楼宇,随后改造机架和板级供电。各环节的投资价值取决于交付时间、设计席位、现金转化和当前估值。

第2章:导论:时间差、利润归属与股东回报

新一代 GPU 大约每 18 个月更新一次。Berkeley Lab 对 2025 年投运项目的统计显示,美国发电项目从申请到商业运行的中位周期已经超过五年,两者至少相差约 3.5 年。AI 数据中心增加用电,发电、输电和并网却无法按 GPU 的速度扩张,这段等待时间提高了现有接电容量和按期交付设备的价值。[3]

超大规模云计算公司可以买土地、买 GPU、签购电合同,却无法立即取得并网队列前排、已经订满的燃机生产档期,也无法缩短大型变压器的干燥和测试周期。到了 2026 年,数据中心同时购买千瓦时和可靠的交付日期。

电力在到达 GPU 之前,就已经开始损耗

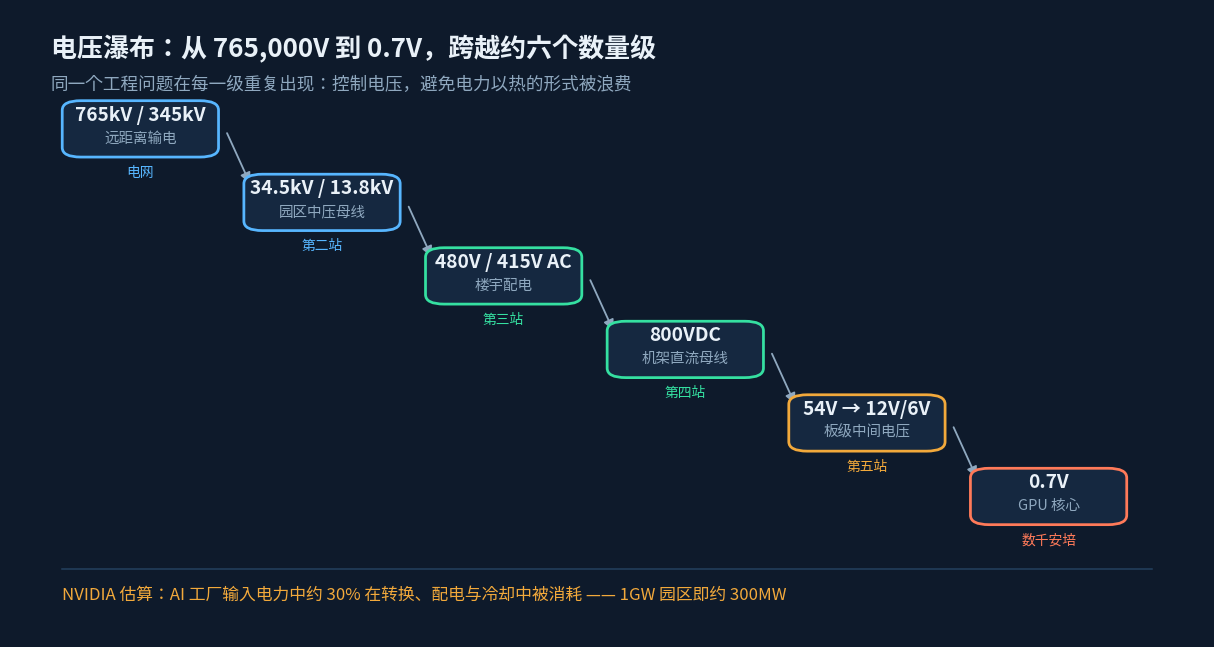

发电厂以极高电压送出电力。美国最高等级输电线路电压可达 765,000 伏;供电路径另一端,晶体管的开关电压不足 1 伏,约 0.7 伏。之所以需要如此巨大的电压下降,是因为传输损耗主要由电流决定:传输相同功率,电压越高电流越低,以热量形式损失的能量就越少。电压因此在电网、数据中心配电室、机架、电路板和芯片封装内部被逐级改变。设备尺度不断缩小,工程任务始终是控制电压并减少热损耗。

图 2  电压瀑布:从 765,000V 到 0.7V,同一个工程问题逐级重复
图 2 电压瀑布:从 765,000V 到 0.7V,同一个工程问题逐级重复

资料来源:根据公开技术资料整理;损耗估算引自 NVIDIA 对 Rubin 平台的讨论。

这段物理过程伴随明显损耗。NVIDIA 估计,一座 AI 工厂输入的电力中,约 30% 会在转化为 GPU 计算之前,被电力转换、配电和冷却系统消耗。在 1GW 数据中心中,这意味着约 300MW 功率用于维持电力通往计算设备的过程。电力转换中的损耗最终大多变成热,散热本身又要继续用电。[10]

单纯增加发电量无法解决传输、转换和冷却损耗。对一座 1GW 数据中心,1% 的损耗就是 10MW,大致相当于一台小型发电机的输出。现有供电系统从未按这种负荷密度和变化速度设计,扩建电源的同时还必须改造电力进入 GPU 的整条路径。

技术与交付:沿途损耗多少电力,决定升压、直流化和减少转换级的技术选择。设备何时能够交付,决定订单、价格和估值。两者在沿用多年的 48V 机架供电标准上开始正面碰撞。

市场在四类生意中如何定价

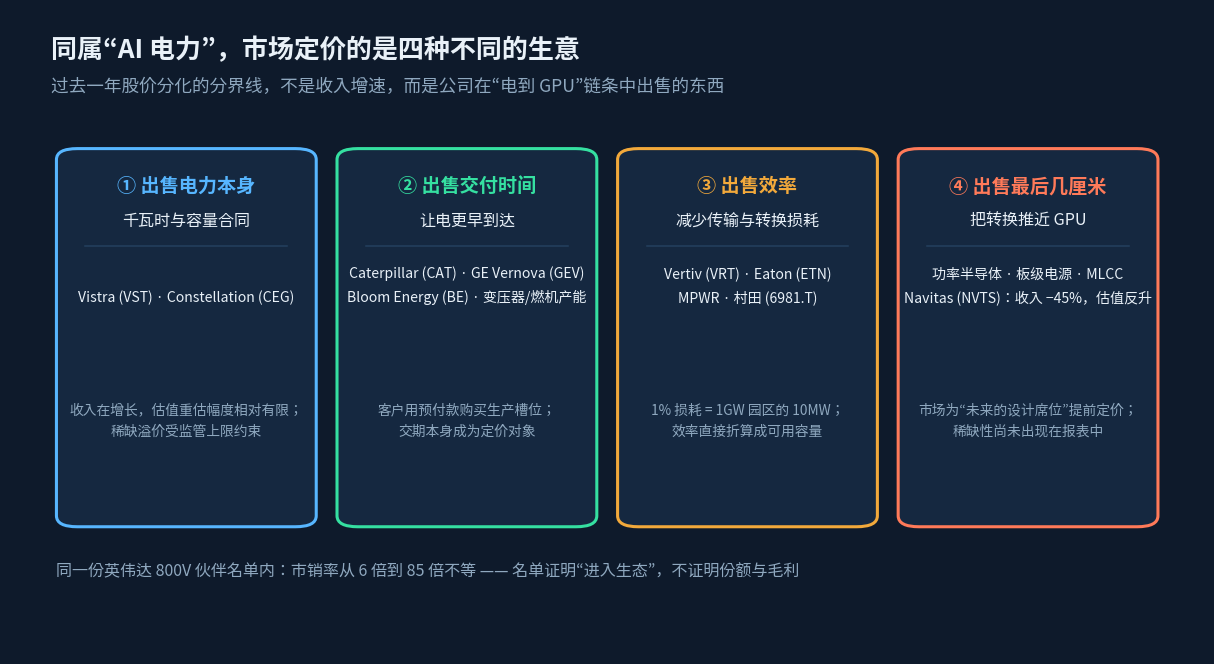

电力短缺首先推高容量价值,过去一年股价涨幅更大的公司却主要集中在设备、系统和器件环节。市场给交付速度、转换效率和下一代设计席位的估值变化,超过了对售电收入本身的重新定价。

受监管电力市场中的稀缺溢价已经触及上限,第一章将给出 PJM 容量价格序列。过去一年,卡特彼勒(CAT)、GE Vernova(GEV)、Bloom Energy(BE)、维谛技术(VRT)、伊顿(ETN)、芯源系统(MPWR)和村田制作所(6981.T)等公司的涨幅更大。它们帮助客户更早取得电力、减少传输和转换损失,或者把电力转换推近 GPU。

Vistra(VST)与 Constellation Energy(CEG)的收入仍在增长,估值变化却较有限。纳微半导体(NVTS)形成另一种对照:收入下降约 45%,股价却因 800V 技术路线的预期价值而上涨。市场分别给售电合同、交付时间、转换效率和未来设计席位定价,同属“AI 电力”的公司因此出现明显分化。

图 3  同属“AI 电力”,市场定价的是四种不同的生意
图 3 同属“AI 电力”,市场定价的是四种不同的生意

资料来源:根据公开市场信息整理;估值倍数为区间示意,非实时数据。

交付时间、稀缺溢价、客户预付款和远期设计席位共同决定公司价值。判断一家企业时,需要先确认它在供电系统中的位置、客户为何付费、订单多久变成现金,以及当前估值已经包含多少增长。

产业卡点怎样变成每股现金

前两节解释了客户为什么愿意为交付时间付费。股票投资还要追问,公司多久能把这份稀缺转成每股现金,以及当前估值已经包含了多少增长。客户等待设备,股东等待现金,市场则可能提前数年给未来收入定价。交期很长的设备公司和估值很高的器件公司,都可能出现产业判断正确、股东回报有限的情况。

样本包括十家重点公司,并扩展至 32 家。历史价格、时点财务报表和估值数据来自 FMP;VRT、GEV、BE、CAT 和 MPWR 等关键案例用年报或 10-K 复核。样本相关性只能说明市场在这一阶段如何排序,不能当作长期因果规律。[14]–[19]

这组数据没有显示卡点越深,过去一年股价就越强。起点经营利润率和经营资产回报率较高的公司,一年收益反而偏低。过去一年处在 AI 电力预期快速扩散期,BE、NVTS 等公司获得了远期路线和增长期权的估值提高;部分成熟公司的起始估值已经较高,股价更多跟随当期利润增长。这里反映的是估值起点和市场阶段,并不说明低效率更有价值。

经营效率仍然影响估值水平。当前 EV/EBITDA 与 ROIC 的排名相关系数约为 +0.46,当前 P/S 与 ROA 约为 +0.38。一年内调整后 CCC 缩短得越明显、经营资产回报率提高得越快,股价表现通常越强。经营质量支撑估值,经营改善则更容易带来盈利预测上调。

样本对照:经营增长与估值变化共同决定股价

公司 一年收益 P/S 变化 销售额/股变化
BE +863% 4.0x → 34.0x +30%
VRT +159% 5.9x → 11.9x +26%
CAT +137% 2.9x → 6.5x +9%
NVTS +131% 14.9x → 65.2x -51%
GEV +103% 4.2x → 7.7x +10%
MPWR +85% 16.0x → 23.8x +28%
ETN +14% 5.6x → 5.8x +13%
VST -19% 3.4x → 3.2x -9%
CEG -21% 4.3x → 3.5x +9%

VRT、GEV 和 MPWR 同时获得经营增长和估值提高;ETN 的倍数几乎没有变化,股价主要跟随销售额/股增长。BE 与 NVTS 的股价涨幅远远超过当期销售额/股变化,投资者支付的是未来技术路线和收入可能性。VST 与 CEG 拥有稀缺电力,利润弹性和估值变化仍受监管、合同结构和资本开支约束。P/S 变化与股价的相关性很高,其中包含数学上的共同项,不能据此倒推出因果关系。[14]

同一处产业卡点能给股东创造多少价值,取决于相关业务占比、议价权、交付速度、毛利保留、现金转化、每股留存,以及当前估值。

第3章:美国电力基础:需求、供给与并网

数据中心的第一道门槛,不在机房里,而在区域电网是否有容量。

3.1 数据中心用电从局部问题变成全国变量

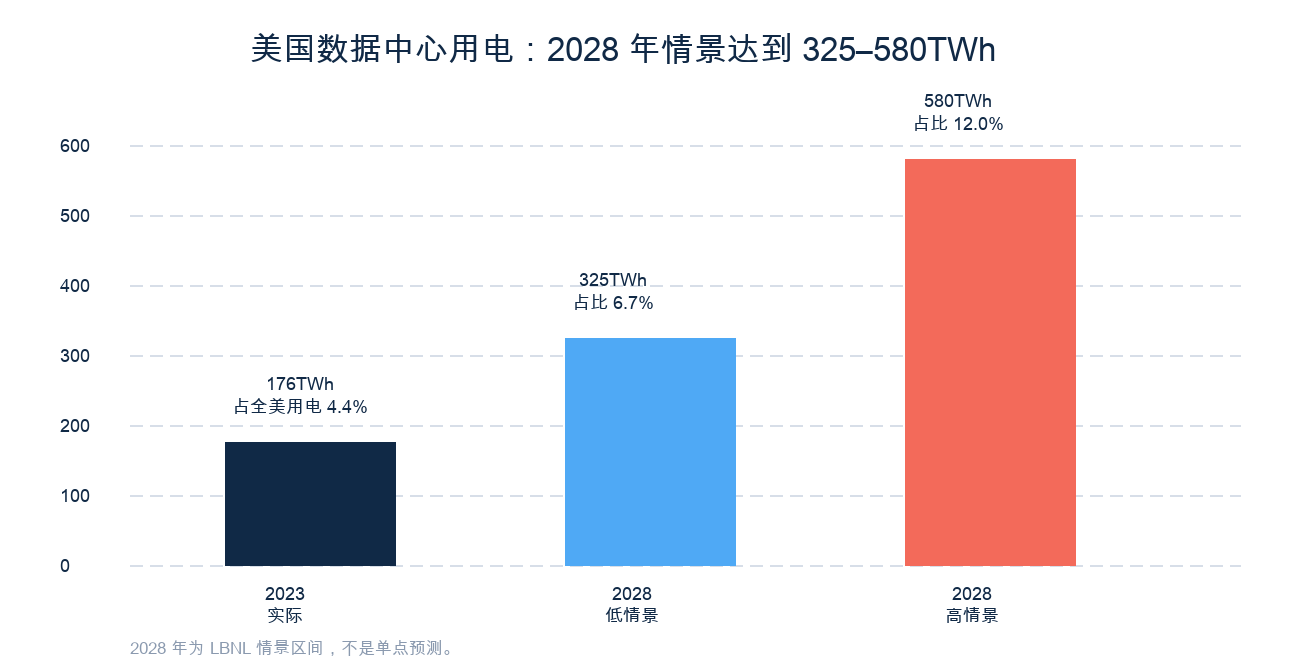

劳伦斯伯克利国家实验室估算,2023 年美国数据中心用电约 176TWh,占全国用电 4.4%;2028 年在不同建设和效率情景下可能达到 325–580TWh,占比 6.7%–12.0%。这个区间会随服务器出货、利用率、冷却效率、算力类型和项目进度变化。[1]

新增数据中心负荷已经开始与区域发电、输电和变电站建设周期直接碰撞。一座数百兆瓦园区足以改变当地峰值、容量市场、输电扩建计划和居民电价讨论。

图 4  美国数据中心用电:从边缘负荷走向电力系统级变量
图 4 美国数据中心用电:从边缘负荷走向电力系统级变量

资料来源:LBNL, 2024 United States Data Center Energy Usage Report。[1]

3.2 美国总用电继续上行,商业部门成为最显眼的增量

EIA 2026 年 7 月《短期能源展望》预计,美国总用电量将从 2025 年的 4,195TWh 增至 2026 年的 4,269TWh、2027 年的 4,399TWh。商业售电量预计在 2026 年首次高于居民售电量,并在 2027 年把差距扩大到约 96TWh。[2]

商业用电上升有一部分来自数据中心,大型商业设施、服务业、气候负荷和其他电气化需求也在增加。数据中心的特殊之处在于增长快、地点集中,而且负荷变化剧烈。

3.3 新负荷不会只靠一种电源解决

EIA 预计 2027 年美国发电仍以天然气为主,核电、煤电、风电、太阳能和水电共同参与。数据中心每小时都需要可用电力,区域电网既要有足够年度能源,也要满足高峰出力、输电送达和故障备用。[2]

容量说明最大出力,电量说明持续供电能力

一座 1GW 电厂只说明最大出力,不说明一年能发多少电;100MW/400MWh 的电池能以 100MW 输出约四小时,却不能连续供电一整天。对 24×7 运行的数据中心,电源组合必须同时满足功率、持续时间、爬坡速度和故障备用。

3.4 PJM 把区域紧张写进了容量价格

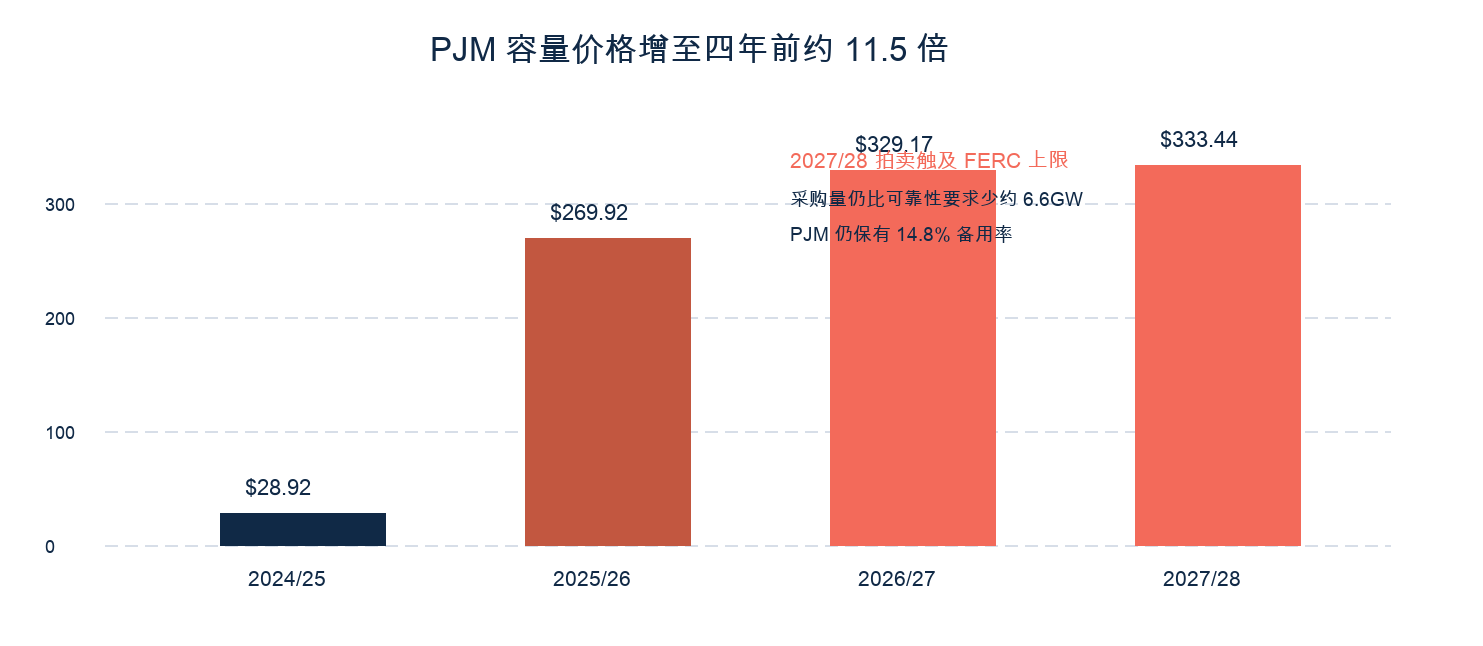

PJM 容量市场提前采购未来交付年的可用发电能力。其基准价格从 2024/25 交付年的 28.92 美元/MW·日,跃升至 2025/26 年的 269.92 美元、2026/27 年的 329.17 美元和 2027/28 年的 333.44 美元。最近一轮价格受到上限规则约束,同时采购量仍比可靠性目标少约 6.6GW。[5]

容量价格反映负荷预测、机组退役、新建供给、拍卖规则和可靠性标准,并不等同于居民电价或数据中心电价。PJM 价格触及监管上限,说明美国中大西洋地区的可用容量已经形成可结算的稀缺信号。容量市场的溢价受到规则约束,但设备交期、并网时间和合同履约能力仍可在设备价格与项目条款中体现。

图 5  PJM 容量价格增至四年前约 11.5 倍
图 5 PJM 容量价格增至四年前约 11.5 倍

资料来源:PJM 容量市场公开结果;Reuters 2024–2026 年相关报道。[5]

3.5 并网队列很大,但不能当作未来供给清单

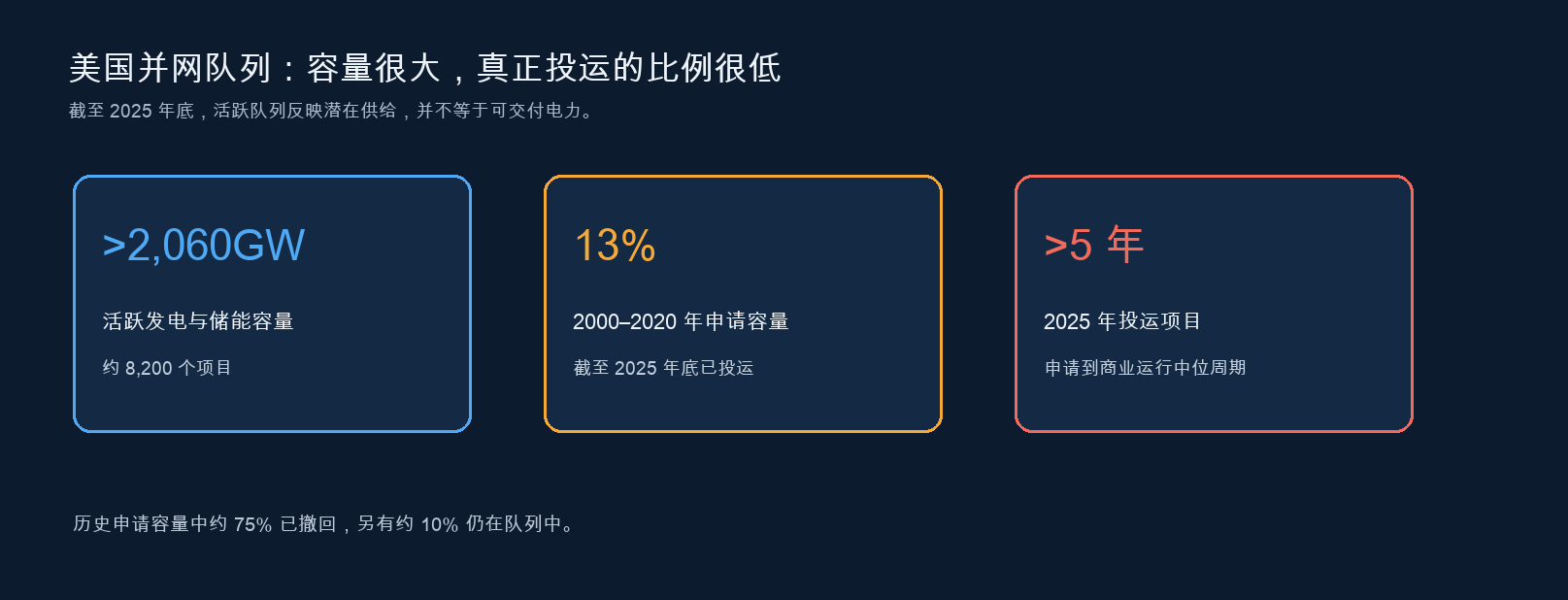

截至 2025 年底,美国活跃并网队列超过 2,060GW,包含约 1,312GW 发电和 749GW 储能、约 8,200 个项目。与此同时,2025 年实际投运项目从申请到商业运行的中位时间已超过五年;对 2000–2020 年申请容量回看,截至 2025 年底只有约 13% 最终投运。[3]

并网队列超过两太瓦,并不代表这些项目很快都能投运。项目可能重复申请、改变地点、缺少设备、拿不到土地或融资,也可能停在网络升级和许可阶段。区域供电能力应结合已签并网协议、网络升级付款、设备长单和施工里程碑判断。

图 6  美国并网队列:规模很大,但“在排队”不等于“能投运”
图 6 美国并网队列:规模很大,但“在排队”不等于“能投运”

资料来源:Berkeley Lab, Queued Up: 2026 Edition。[3]

3.6 监管重点从“是否接入”转向“谁付钱、如何调度”

2026 年 6 月 18 日,FERC 要求其管辖范围内的六个区域电网运营机构说明或修改大型负荷接入程序,重点包括接入流程、网络升级成本分配、自备电源、需求响应和先进输电技术。该行动并未一次性给出全国统一答案,但标志着数据中心接电从单个项目谈判上升为区域规则问题。[4]

电力合同除了约定兆瓦数量,还要看最低用电承诺、保证金、退出费用、限载权、备用电源动作方式和升级成本由谁承担。条款越具体,公告中的计划容量越接近真实需求。

下一代 AI 数据中心供电系统:从电网到 GPU 的产业链完整拆解 | 100Baggers.club
